Ressourcenauslastung in der Planung

Sie haben die Möglichkeit, das klassische Gantt-Diagramm zu erweitern und unterhalb zusätzlich die Ressourcenauslastungs-Ansicht – simultan zur Projektplanung – einzublenden.

Auslastung einblenden​

  1. Gehen Sie in ein beliebiges Projekt und rufen die Planung auf.
  2. Über den Button mit in der Navigationsleiste "Ressourcenauslastung anzeigen" blenden Sie die Auslastung ein.

Auslastung in Planung einblenden

Direkt unter dem Gantt-Diagramm wird nun die Ressourcenauslastung von jenen Teammitgliedern angezeigt, die bei Aufgaben im Gantt-Diagramm als Ressourcen zugeordnet sind.

Projektfortschritt und Ressourcenauslastung überwachen​

Überwachen Sie gleichzeitig den Projektfortschritt und die zugehörige Ressourcenauslastung:

  • Auf Personenebene und Projektebene wird die Auslastung stets in % angegeben und im sprachabhängigen Zahlenformat dargestellt (zum Beispiel 1.250 %).
  • Bei den Aufgaben selbst reflektiert die angegebene Zahl den Arbeitsaufwand in Stunden.
  • Die rot markierte Fläche zeigt an, wenn eine Ressource überlastet ist. Hier sollte geprüft werden, ob Aufgaben umverteilt und einer Person zugewiesen werden können, welche noch Kapazitäten frei hat.

Änderungen im Gantt-Diagramm wie zum Beispiel eine Verschiebung von bestimmten Vorgängen inkl. deren Aufgaben, reflektieren sich in Echtzeit in der Ressourcenauslastung. Dies erleichtert die Identifikation von Engpässen und deckt auf, wenn eine optimierte Aufgabenverteilung erforderlich wird.

Ressourcenauslastung unterhalb Gantt-Planung

Beispiel​

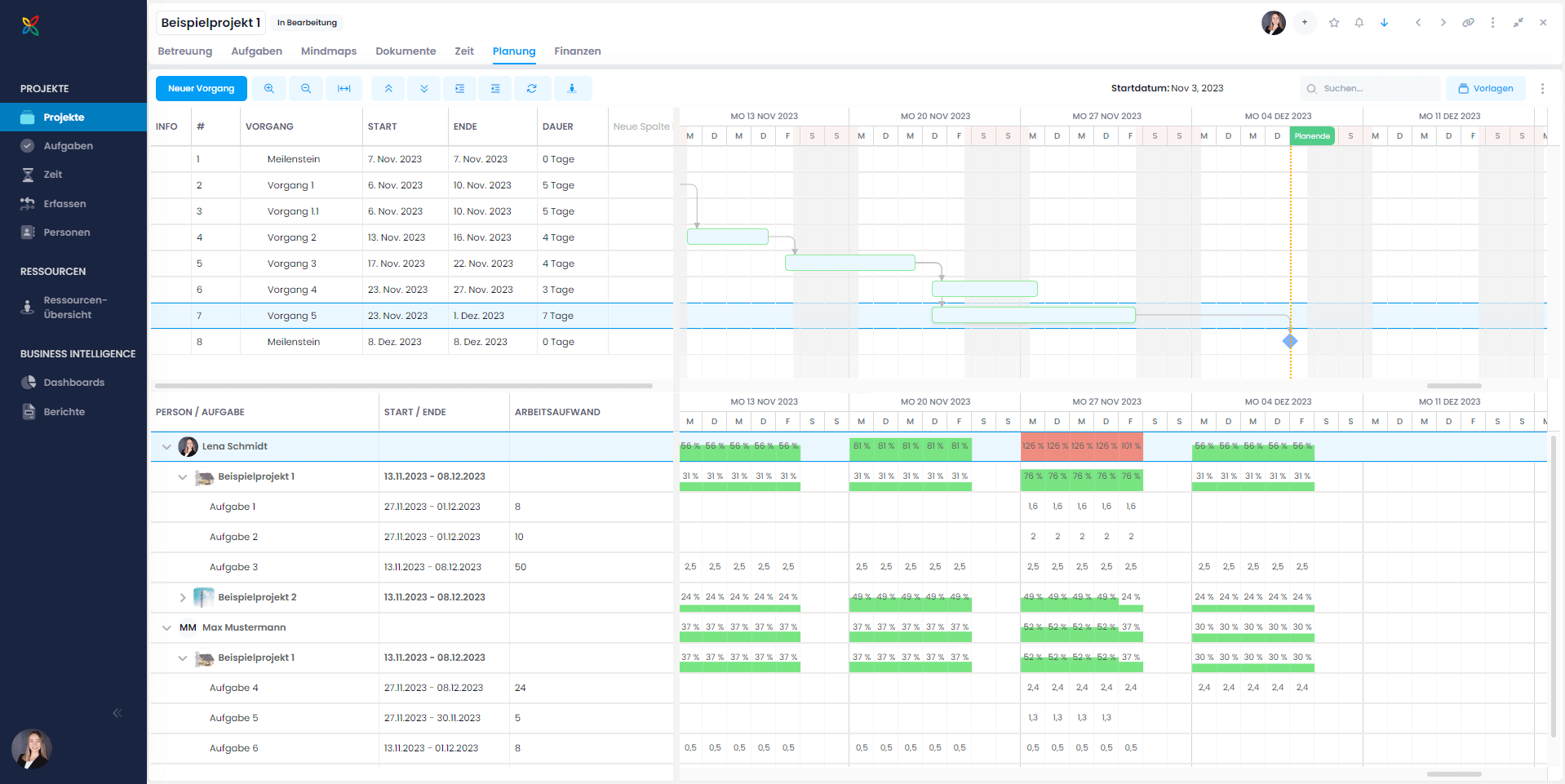

Im obigen Beispiel ist die Person Lena Schmidt in der Woche vom 27. November überlastet. Die Auslastung liegt dort bei 126% bzw. 101%.

Lena Schmidt könnte entlastet werden, indem Aufgabe 1 und/oder Aufgabe 2 an den Kollegen Max Mustermann zugeordnet werden, insofern dieser die entsprechende Qualifikation und das Wissen dazu hat, diese Aufgaben ebenfalls auszuführen.

Die Umverteilung nehmen Sie vor, indem Sie einfach die Aufgabe anklicken und die Ressource ändern. Die Änderung spiegelt sich sofort in der Auslastungs-Ansicht wider.

tipp

Detaillierte Informationen finden Sie im Hilfe-Artikel zur Auslastung.
