Zum Hauptinhalt springen

Planungs-Schnappschuss (Basisplan)

Die Schnappschuss-Funktion zur Erstellung von Basisplänen (Baselines), auch Referenzpläne oder Plan-Versionen genannt, steht in der Gantt-Planung von InLoox zur Verfügung. Die Schnappschuss-Funktion in der Planung ermöglicht es Ihnen, den aktuellen Ist-Zustand des Gantt-Plans festzuhalten. Sie können damit Änderungen und Verzögerungen von Vorgängen, Sammelvorgängen und Meilensteinen in der Gantt-Planung visualisieren.

Schnappschuss erstellen, ein- und ausblenden oder löschen​

  1. Öffnen Sie in InLoox ein Projekt und gehen Sie in die Planung. Klicken Sie oben auf das Schnappschuss-Symbol.

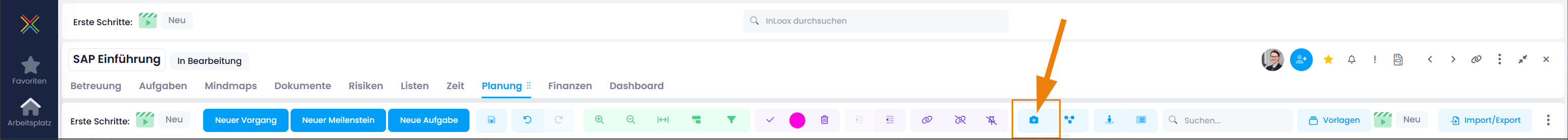

    Schnappschuss-Funktion im InLoox Gantt

  2. Um eine Momentaufnahme aufzunehmen, klicken Sie auf Schnappschuss erstellen. Der Schnappschuss wird sofort in der Gantt-Planung eingeblendet.

  3. Wenn Sie möchten, können Sie den Schnappschuss umbenennen. Machen Sie hierfür einfach einen Doppelklick in das Namensfeld und geben den gewünschten Titel ein.

    Schnappschuss umbenennen

  4. Zum Ein-/Ausblenden des Schnappschusses klicken Sie oben auf das Schnappschuss-Symbol und (de)aktivieren den Regler links neben dem erstellten Schnappschuss.

  5. Wenn Sie einen Schnappschuss löschen möchten, dann klicken Sie wieder auf das Schnappschuss-Symbol und auf das rote rechts neben jenem Schnappschuss, der entfernt werden soll. InLoox fragt nochmals, ob der Löschvorgang wirklich durchgeführt werden soll.

Informationen im Schnappschuss​

Wenn Sie in der Gantt-Planung mit dem Cursor über ein Planungselement von einem Schnappschuss fahren, dann erhalten Sie folgende Informationen:

  • Warnung zu Verzögerung
  • Warnung zu Überschreitungen

Alle im Schnappschuss enthaltenen Planungselemente, die zu Verzögerungen oder Überschreitungen führen, sind rot eingefärbt. So erkennen Sie sofort, welche Planänderungen zu Projektverzögerungen geführt haben und wie groß das Ausmaß der Verzögerungen ist.

Wenn Planänderungen zu Zeiteinsparungen führen, dann sind diese Planungselemente des Schnappschusses grün eingefärbt.

tipp
  • Sie können maximal drei Schnappschüsse in der Planung einblenden.
  • Wenn die Darstellung der Schnappschüsse zu klein ist, dann können Sie die Zeilenhöhe im Gantt vergrößern. Klicken Sie rechts auf und wählen Sie die Zeilenhöhe Groß oder Sehr groß aus.
